Przyłącze kanalizacyjne do domu: formalności, wykop i odbiór

Autor: Dariusz Szymeta30 października 20268 min czytania

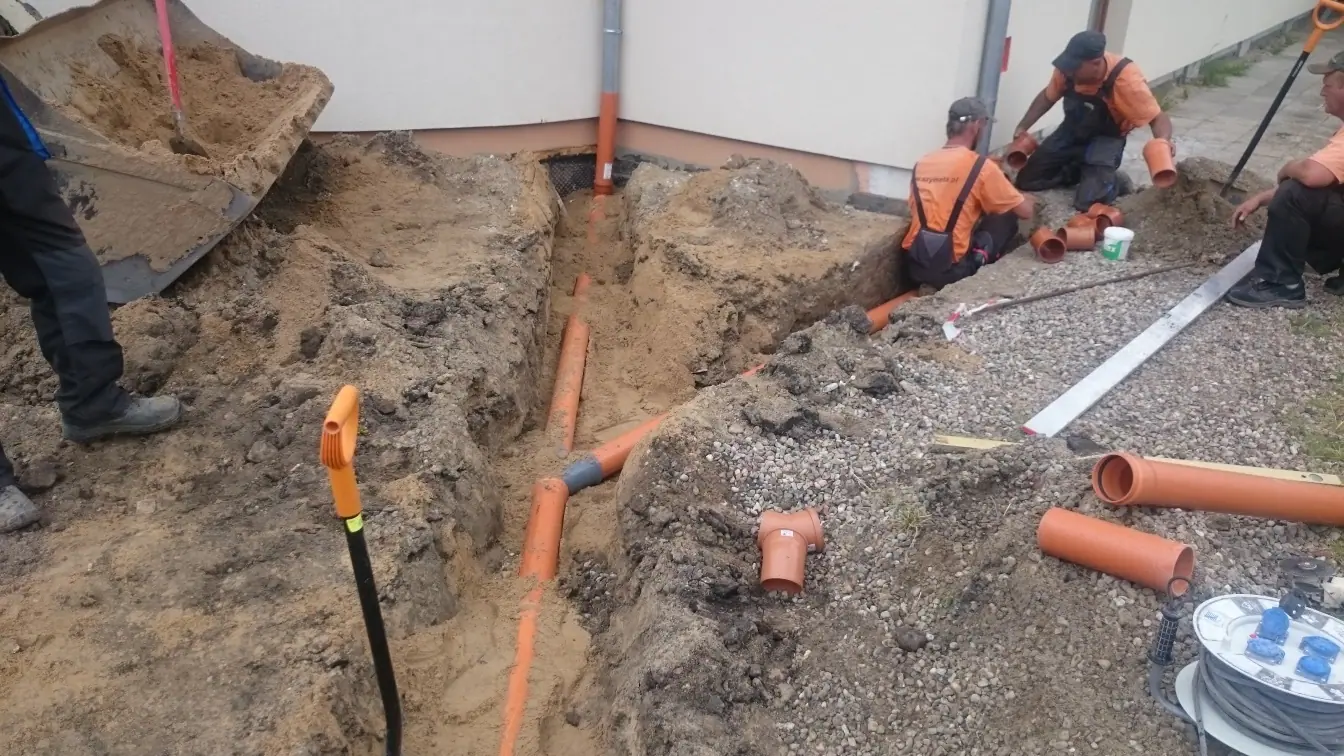

Ekipa montuje przyłącza kanalizacyjne w wykopie na żwirowym podłożu

Przyłącze kanalizacyjne do domu wykonuje się po uzyskaniu warunków od lokalnego przedsiębiorstwa wod-kan, przygotowaniu planu lub zgłoszenia, prawidłowym ułożeniu rur i odbiorze sieci. O powodzeniu decydują przede wszystkim trasa, spadek kanalizacji, rzędne przyłącza, sposób wykonania wykopu oraz dokumentacja geodezyjna. Poniżej opisujemy formalności, kolejność robót, zasypywanie i odbiór przyłącza kanalizacji sanitarnej na działce.

Od czego zacząć przyłącze kanalizacyjne?

Najpierw trzeba ustalić warunki przyłączenia z lokalnym przedsiębiorstwem wod-kan, ponieważ to ono określa miejsce włączenia, wymagania techniczne i sposób odbioru. W Kołobrzegu oraz w okolicznych miejscowościach, takich jak Ustronie Morskie, Dźwirzyno, Gościno, Siemyśl czy Karlino, szczegóły mogą być różne nawet przy podobnych działkach.

Inwestor powinien przygotować informacje o domu, działce i planowanym przebiegu przewodu. Przed rozpoczęciem prac sprawdzamy także, czy trasa nie koliduje z istniejącymi instalacjami, fundamentami, podjazdem albo planowanym ogrodzeniem.

  • warunki przyłączenia od przedsiębiorstwa wod-kan,
  • mapę i planowaną trasę przewodu,
  • miejsce studzienki kanalizacyjnej, jeśli jest wymagana,
  • rzędne terenu i punkt włączenia do sieci,
  • ustalony sposób odbioru i dokumentowania robót.

Jeżeli przyłącza do domu przebiegają pod przyszłym podjazdem, placem lub kostką, trasę trzeba zaplanować przed wykonaniem nawierzchni. Późniejsze rozbieranie gotowego utwardzenia oznacza dodatkowe roboty, wywóz materiału i ponowne zagęszczanie podłoża.

Czy przyłącze wymaga pozwolenia na budowę?

Przyłącze kanalizacyjne nie wymaga pozwolenia na budowę; Prawo budowlane wymienia przyłącza, w tym kanalizacyjne, wśród robót na zgłoszenie, z zastrzeżeniem art. 29a (Prawo budowlane, art. 29 ust. 1 pkt 23).

Budowa przyłącza wymaga sporządzenia planu sytuacyjnego na kopii aktualnej mapy zasadniczej lub mapy jednostkowej przyjętej do zasobu geodezyjnego. Stosuje się wtedy przepisy o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków. Tych wymogów nie stosuje się, jeżeli inwestor dokonał zgłoszenia (Prawo budowlane, art. 29a ust. 1–3).

W praktyce inwestor uzgadnia tryb z osobą przygotowującą dokumentację oraz z przedsiębiorstwem wod-kan. Nie zakładamy, że sama mapa wystarczy do odbioru. Lokalny operator może wymagać określonych dokumentów, odkrycia przewodu do kontroli, próby albo obecności przedstawiciela przy włączeniu.

Co zawierają warunki od przedsiębiorstwa wod-kan?

Warunki przyłączenia wskazują, gdzie i w jaki sposób przyłącze kanalizacji sanitarnej ma połączyć dom z siecią. Zawierają zwykle informacje o punkcie włączenia, wymaganym przebiegu, rodzaju studzienki, sposobie pomiaru oraz dokumentach potrzebnych do odbioru.

Nie kopiujemy rozwiązań z sąsiedniej działki bez sprawdzenia własnych warunków. Różnica wysokości terenu, położenie sieci, istniejące uzbrojenie i odległość domu od ulicy wpływają na trasę oraz spadek kanalizacji.

ElementCo trzeba ustalićDlaczego ma znaczenie
Punkt włączeniaMiejsce i sposób połączenia z sieciąDecyduje o trasie oraz kolejności robót
RzędnePoziom przewodu przy domu i przy sieciPozwalają dobrać spadek kanalizacji
StudzienkaPołożenie, typ i dostęp do elementuUłatwia kontrolę oraz czyszczenie przewodu
OdbiórDokumenty i zakres kontroliBez spełnienia wymagań operator może nie odebrać przyłącza

Plan sytuacyjny czy zgłoszenie?

Inwestor może realizować przyłącze na podstawie planu sytuacyjnego w trybie art. 29a albo dokonać zgłoszenia, a wybór trzeba dopasować do konkretnej inwestycji i wymagań operatora.

Plan powinien pokazywać przebieg przyłącza na właściwej kopii mapy. Przygotowanie dokumentacji nie zastępuje uzgodnienia z przedsiębiorstwem wod-kan. Z kolei zgłoszenie nie zwalnia z wykonania przewodu zgodnie z warunkami technicznymi i zorganizowania odbioru.

Przed zamówieniem wykopu ustalamy, kto odpowiada za mapę, wytyczenie trasy, pomiary powykonawcze i przekazanie dokumentów. Taki podział ogranicza ryzyko, że po zasypaniu zabraknie informacji potrzebnych przy odbiorze.

Jak wykonać wykop pod przyłącze?

Wykop pod przyłącze wykonujemy po wytyczeniu trasy i sprawdzeniu rzędnych, a jego szerokość oraz głębokość dopasowujemy do rury, gruntu, sprzętu i warunków bezpiecznej pracy.

  1. Wytyczamy trasę przyłącza i zaznaczamy miejsca kolizji.
  2. Usuwamy nawierzchnię lub warstwę ziemi, odkładając materiał nadający się do późniejszego odtworzenia.
  3. Wykonujemy wykop etapami, kontrolując poziom dna i stan ścian.
  4. Przygotowujemy podłoże pod rurę zgodnie z dokumentacją i wymaganiami operatora.
  5. Układamy przewód, sprawdzamy połączenia i wykonujemy pomiary przed zasypaniem.

Przy krótkich odcinkach na działce często sprawdza się minikoparka, ale dobór maszyny zależy od dostępu, głębokości i rodzaju nawierzchni. U nas roboty ziemne obejmują wykopy pod przyłącza wodociągowe, kanalizacyjne i energetyczne, a także zasypywanie i zagęszczanie wykopów. Pracujemy własnymi koparkami i wywrotkami, więc możemy dopasować zakres robót do warunków na posesji.

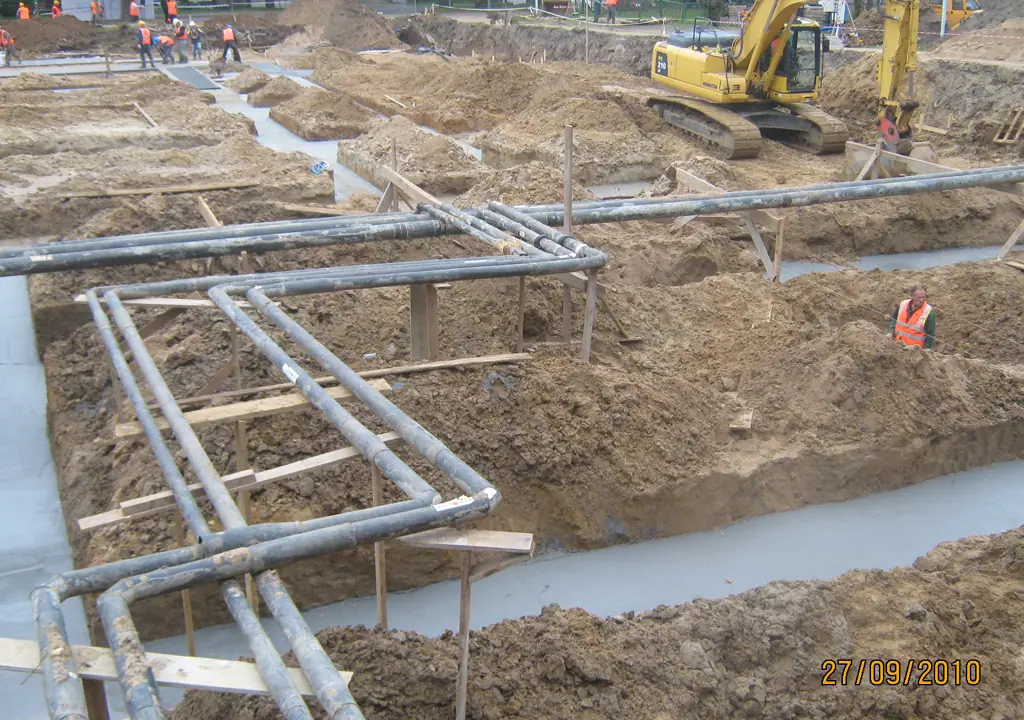

Wykop pod przyłącze z ułożonymi na podporach rurami instalacyjnymi
Rury trzeba ułożyć na przygotowanym podłożu i sprawdzić ich położenie przed zasypaniem wykopu.

Jaki spadek kanalizacji zastosować?

Spadek kanalizacji powinien wynikać z projektu, warunków przyłączenia, średnicy przewodu i różnicy wysokości między domem a siecią; nie ustalamy go na oko.

Zbyt mały spadek może ograniczać samooczyszczanie przewodu, a zbyt duży może powodować szybszy odpływ wody i pozostawianie części zanieczyszczeń. Na krótkim przyłączu każdy błąd rzędnej ma znaczenie, dlatego poziom dna kontrolujemy niwelatorem lub innym właściwym przyrządem pomiarowym.

Orientacyjne wartości techniczne może wskazać projektant, producent systemu albo osoba z odpowiednią wiedzą geotechniczną i instalacyjną. Ostateczne rozwiązanie zależy od konkretnej budowy. Nie należy zmieniać trasy ani poziomu przewodu tylko po to, aby uprościć pracę koparki.

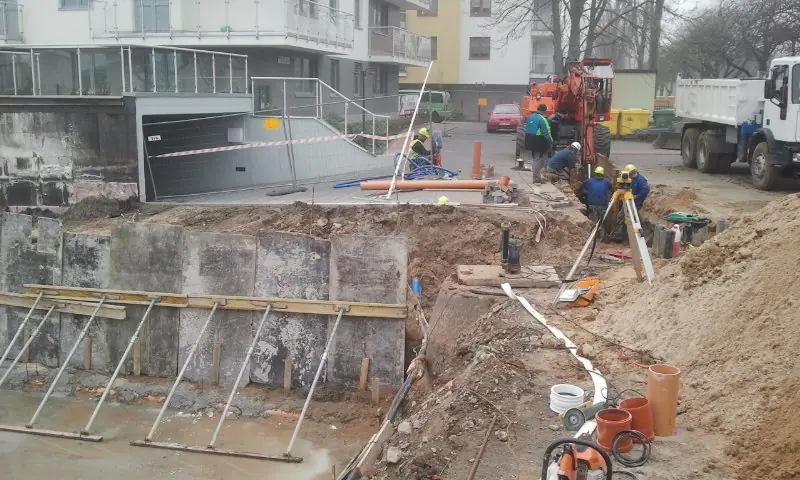

Geodeta mierzy wykop pod przyłącze kanalizacyjne niwelatorem obok ułożonych rur
Pomiar przy ułożonych rurach pozwala kontrolować rzędne i zachować zaprojektowany spadek kanalizacji.

Gdzie umieścić studzienkę kanalizacyjną?

Studzienkę kanalizacyjną umieszczamy w miejscu wskazanym w dokumentacji lub warunkach operatora, zapewniając do niej dostęp po zakończeniu zagospodarowania działki.

Studzienka może ułatwiać kontrolę, czyszczenie i zmianę kierunku przewodu. Nie powinna trafić pod stały element, którego później nie da się rozebrać, taki jak fundament ogrodzenia, schody albo ciężka konstrukcja nawierzchni.

Jej posadowienie wymaga stabilnego podłoża i właściwego wypoziomowania. W rejonie Kołobrzegu oraz na działkach w Dźwirzynie czy Ustroniu Morskim warunki gruntowe mogą być odmienne, dlatego sposób przygotowania dna wykopu oceniamy na miejscu. Zdjęcia z realizacji sieci kanalizacji deszczowej ze studzienkami pokazują, jak ważne są wytyczenie, dostęp i kontrola ułożenia elementów.

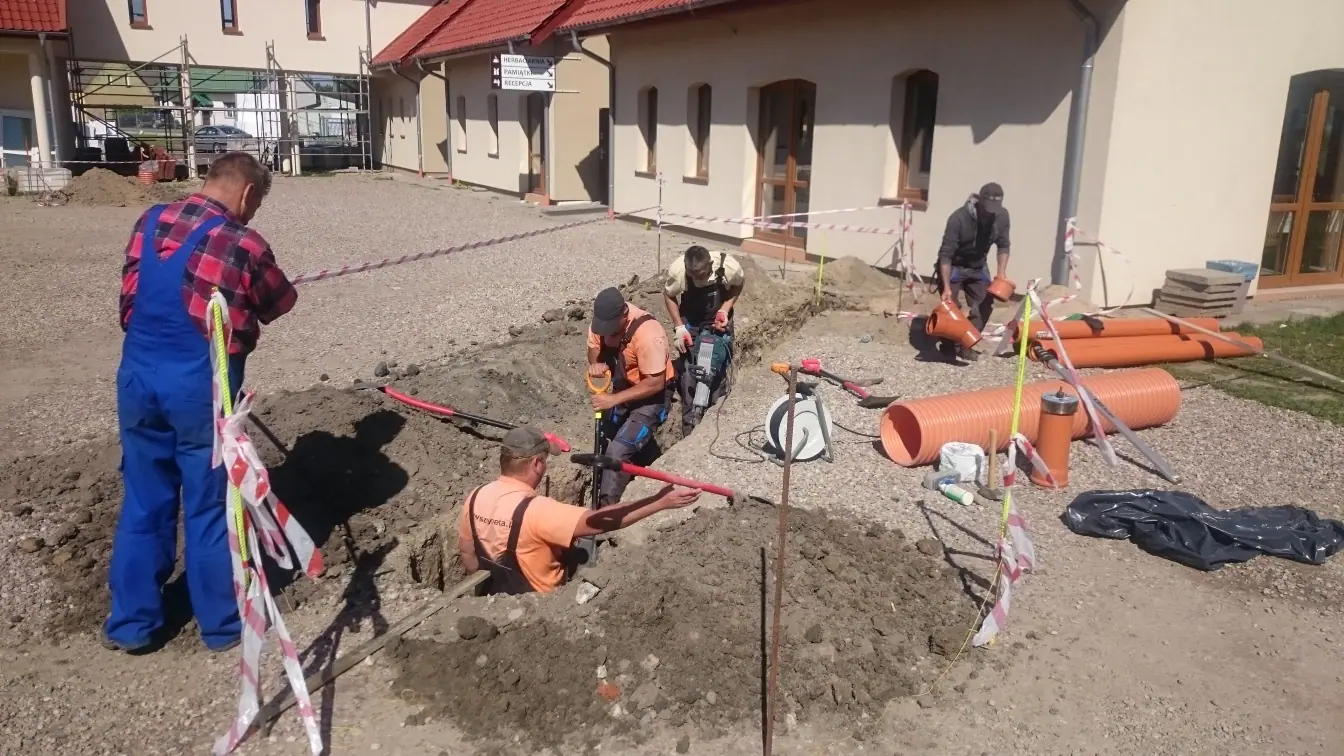

Montaż studzienki kanalizacyjnej z pomarańczowych rur przy elewacji budynku
Studzienkę trzeba osadzić stabilnie i tak zaplanować, aby po zasypaniu pozostał do niej dostęp.

Jak zasypać i odtworzyć wykop?

Wykop zasypujemy dopiero po sprawdzeniu przewodu, wykonaniu wymaganych pomiarów i uzyskaniu zgody na zasypanie, jeżeli wymaga tego przedsiębiorstwo wod-kan.

Materiał układamy warstwami odpowiednimi do rodzaju gruntu i zagęszczamy etapami. Bezpośrednio przy rurze nie stosujemy przypadkowego gruzu ani brył, które mogłyby uszkodzić przewód. Powyżej przewodu można wykorzystać grunt wskazany przez projekt lub dowieźć właściwe kruszywo.

  • sprawdzamy położenie rur i studzienki,
  • wykonujemy dokumentację przed zasypaniem,
  • zasypujemy wykop warstwami,
  • zagęszczamy podłoże odpowiednim sprzętem,
  • odtwarzamy trawnik, nawierzchnię lub podjazd zgodnie z ich przeznaczeniem.

Jeśli nad trasą ma powstać podjazd, sposób zagęszczenia trzeba dopasować do przyszłego obciążenia. Przy odtworzeniu kostki przydatne są zasady opisane we wpisie o układaniu kostki brukowej krok po kroku. Samo zasypanie ziemią nie przygotowuje podłoża pod trwałą nawierzchnię.

Jak wygląda inwentaryzacja i odbiór?

Po ułożeniu przyłącza wykonuje się inwentaryzację geodezyjną, a następnie zgłasza gotowy odcinek do odbioru przez lokalne przedsiębiorstwo wod-kan.

Pomiar powykonawczy powinien zostać wykonany przed całkowitym zasypaniem, jeżeli taki wymóg wynika z ustaleń operatora lub dokumentacji. Przedstawiciel wod-kan może sprawdzić punkt włączenia, studzienkę, dostęp, szczelność albo przebieg przewodu. Szczegółowe wymagania stawia lokalne przedsiębiorstwo wod-kan.

Do odbioru przygotowujemy dokumenty wymagane w danej gminie i przez operatora, w tym plan lub zgłoszenie, dokumentację geodezyjną oraz potwierdzenia wykonania czynności wymaganych dla konkretnego przyłącza. Nie zasypujemy połączenia z siecią bez ustalenia, czy operator chce je obejrzeć.

Doświadczenie z większych budów, takich jak roboty instalacyjne i pomiary przy Szpitalu Wojewódzkim w Koszalinie, pokazuje, że pomiar i dokumentowanie trzeba prowadzić w trakcie robót, a nie dopiero po zasypaniu.

Najczęstsze błędy przy przyłączu kanalizacyjnym

Najczęstsze błędy przy przyłączu kanalizacyjnym wynikają z pominięcia warunków operatora, braku kontroli rzędnych i zbyt wczesnego zasypania wykopu.

  • Brak warunków przyłączenia. Skutek: trasa lub punkt włączenia mogą nie odpowiadać wymaganiom przedsiębiorstwa wod-kan.
  • Ułożenie rury bez kontroli spadku. Skutek: przewód może działać nieprawidłowo albo wymagać odkrycia.
  • Studzienka w niedostępnym miejscu. Skutek: utrudniona kontrola i czyszczenie.
  • Zasypanie przed pomiarem. Skutek: trudniejsza inwentaryzacja i konieczność odkrywania przewodu.
  • Zagęszczanie całego wykopu jedną warstwą. Skutek: późniejsze osiadanie gruntu i zapadanie nawierzchni.
  • Brak sprawdzenia kolizji. Skutek: ryzyko uszkodzenia istniejących instalacji lub zmiany trasy w trakcie kopania.

Przy pracach na działce z istniejącym podjazdem, ogrodzeniem lub drzewami trzeba ustalić kolejność robót. O przygotowaniu terenu pod budowę piszemy także przy okazji niwelacji i utwardzenia działki.

Co przygotować przed rozpoczęciem robót?

Przed rozpoczęciem wykopu kompletujemy warunki, mapę, trasę, informacje o istniejącym uzbrojeniu i ustalenia dotyczące odbioru. Dzięki temu roboty ziemne można zaplanować razem z wywozem urobku, dowozem podłoża i odtworzeniem nawierzchni.

  • warunki od lokalnego przedsiębiorstwa wod-kan,
  • plan sytuacyjny albo potwierdzony tryb zgłoszenia,
  • wytyczoną trasę i ustalone rzędne,
  • miejsce składowania ziemi lub wywozu urobku,
  • termin pomiarów i odbioru przed zasypaniem.

Jeżeli zakres obejmuje wykop, ułożenie rur, zasypanie i zagęszczenie, opisujemy go jako jedną kolejność technologiczną. Roboty ziemne pod przyłącza wykonujemy z użyciem koparek, minikoparki, koparko-ładowarki i zagęszczarek dobranych do miejsca pracy.

Przyłącze kanalizacyjne w Kołobrzegu: następny krok

Najpierw uzyskaj warunki od lokalnego przedsiębiorstwa wod-kan, a następnie przekaż nam trasę, rzędne i zakres robót do oceny. Wykonujemy wykop pod przyłącze, przygotowanie podłoża, zasypanie i zagęszczenie; zakres odbioru ustalamy zgodnie z wymaganiami operatora. W sprawie robót ziemnych zadzwoń 604 980 282.

Najczęstsze pytania

Czy można wykonać przyłącze kanalizacyjne bez studzienki?

Możliwość rezygnacji ze studzienki zależy od projektu, przebiegu przewodu i wymagań lokalnego przedsiębiorstwa wod-kan. Ostateczne rozwiązanie trzeba ustalić przed wykonaniem wykopu.

Kto odbiera przyłącze kanalizacji sanitarnej?

Odbiór wykonuje lokalne przedsiębiorstwo wod-kan albo jego upoważniony przedstawiciel, zgodnie z wymaganiami określonymi dla danego przyłącza.

Kiedy geodeta wykonuje pomiar przyłącza?

Inwentaryzację geodezyjną wykonuje się po ułożeniu przewodu, najlepiej przed zasypaniem, jeżeli taki sposób dokumentowania wynika z ustaleń dla inwestycji.

Czy spadek kanalizacji można ustalić podczas kopania?

Spadek kanalizacji powinien wynikać z projektu lub warunków przyłączenia i być kontrolowany podczas robót. Ustalanie go dopiero w trakcie kopania zwiększa ryzyko błędnych rzędnych.

Co dzieje się z wykopem po ułożeniu rur?

Po sprawdzeniu przewodu i wykonaniu wymaganych pomiarów wykop zasypuje się warstwami oraz zagęszcza. Następnie odtwarza się trawnik, podjazd lub inną nawierzchnię.

Czy przyłącze jest obowiązkowe, gdy w ulicy istnieje kanalizacja?

Jeśli w ulicy znajduje się sieć kanalizacyjna, właściciel ma obowiązek przyłączyć do niej nieruchomość; szambo albo przydomowa oczyszczalnia są rozwiązaniem tam, gdzie sieci nie ma (ustawa o utrzymaniu czystości i porządku w gminach, art. 5 ust. 1 pkt 2).

Dariusz Szymeta

Członek Zarządu SZYMETA sp. z o.o. Firma od 2004 roku wykonuje roboty ziemne, drogi, place i zagospodarowanie terenu w Kołobrzegu i województwie zachodniopomorskim, własnym parkiem maszyn.
